新年伊始,我市的重大项目工程已陆续开工建设,抢抓工期,加快经济复苏,吹响高质量发展冲锋号。记者获悉,东莞洪梅天然气热电联产项目春节假期不停工,推动项目建设提速提质提效,加快投产达效,为全市高质量发展提供能源保障。
假期160名员工坚守在项目一线

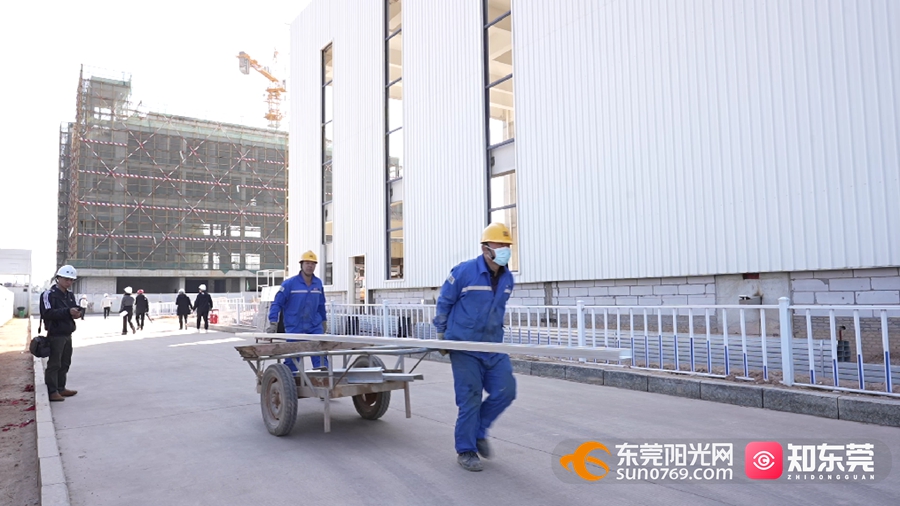

在东莞洪梅天然气热电联产项目的施工现场,机器轰鸣,一片热火朝天的景象,160多名员工坚守在项目一线,他们正忙着安装变压器、燃机、管道焊接、敷设电缆。春节期间,第一台机组配套的余热回收锅炉进口烟道组合完成,闭冷水主管、水—水换热器安装完成,变压器安装就位,持续进行的电缆敷设工作为后续用电受电、分部试运提供有力保障;燃机润滑油第一阶段循环结束。目前,休假人员陆续到岗,预计在2月6日现场施工人数将达到600人左右。
项目建设单位东莞市粤文智慧能源有限公司副总经理宋世平介绍说:“春节假期有160名工人坚守在项目一线,主要进行关键工序作业。电力接收系统通道已经完成了接收井下沉,具备了开始顶管的条件,为电力送出争取了半个月左右的工期,有力保证第一套机组投产的工期目标。”
已完成1台机组安装 预计上半年可正式投产
据了解,东莞洪梅天然气热电联产项目是省市重大项目,总投资26亿元,建设2台(套)9F级燃气—蒸汽联合循环的热电联产机组,于2021年9月开工,第一台机组计划于2023年上半年投产,在迎峰度夏中发挥电力保供作用。2台机组投产后最大供电负荷100万千瓦,可向热用户集中供热,以替代热用户燃煤自备锅炉,最大供热能力600吨/小时,热电比超过68%,综合能源效率在78%以上,减少碳排放约60万吨/年,每亩纳税额超150万元。
宋世平表示:“新的一年要实现两套机组双投的目标,从管理措施、经济措施和技术措施方面入手,以调试促安装,全力推动电厂围墙内设备安装和调试,电厂围墙外的电力送出工程、天然气接入管线和自来水接入管线的建设,确保项目如期投产。”
(记者 何锡民)
