随着春节假期的结束,东莞各重大项目纷纷开足马力施工,抢抓建设进度,呈现出一派热火朝天的景象。位于高埗镇的东莞深燃天然气热电有限公司高埗电厂燃气热电联产改扩建项目尤为引人注目。该项目是广东省和东莞市的重点建设项目。

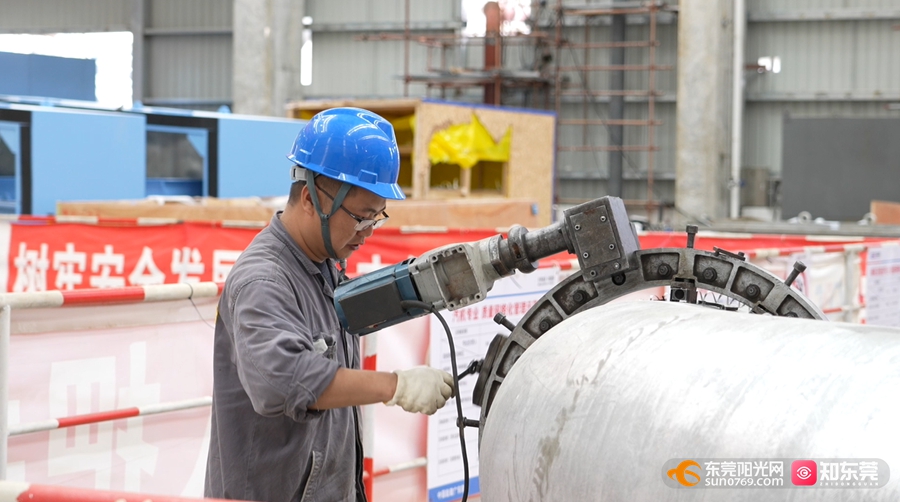

记者在项目施工现场看到,工地上恢复了往日的繁忙景象,各岗位的工人已陆续到岗,迅速投入到紧张有序的工作中。现场切割声、捶打声和机械轰鸣声交织混响,工人们正忙着对场内设备进行安装、调试。

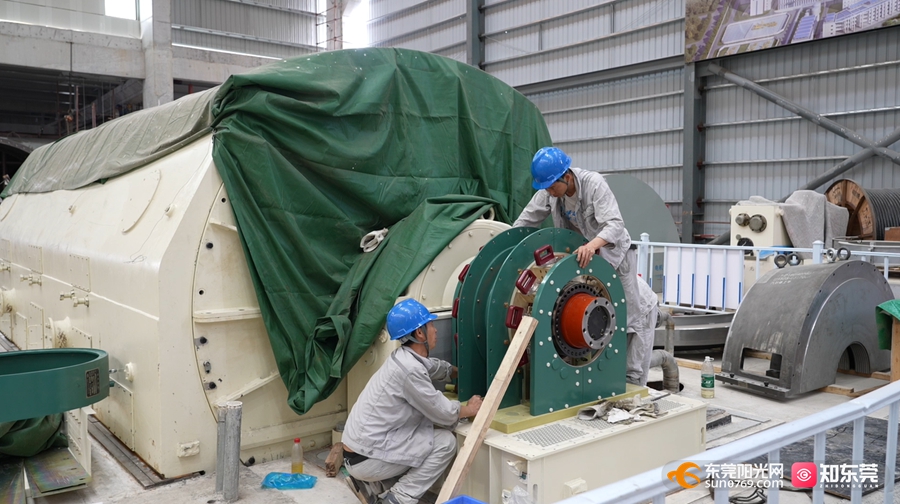

东莞深燃天然气热电有限公司党支部书记、总经理段东林介绍,春节期间他们主要对机组燃机、汽机和仪表等设备进行安装,并对相关系统进行调试。目前有近300名工人陆续返岗复工,预计元宵节后将全员到岗。

据了解,该项目总投资约23亿元,工程分期建设两套9F燃气发电机组(2×470MW)。目前工程进展顺利,一号机组土建工程已完成90%,安装工程完成75%,调试工作也取得了10%的进展;2号机组土建工程正式动工,预计2025年完工。
为确保1号机组能够按照既定目标在4月份顺利投产,团队制定了详细的工期倒排计划。段东林表示,“我们根据投产目标倒排工期,紧盯重点环节关键部位,合理调配人力和物力,并采取激励办法,加强安全和质量监管措施,快速有序推进项目建设,力争项目在4月份顺利投产。”

项目建成后,单套机组年发电量可达16.5亿千瓦时,两套机组年发电量可达33亿千瓦时,将有效缓解粤港澳大湾区局部地区电源支撑不足、电力需求增长速度超过预期等问题,提高东莞电力自给率,满足经济社会发展需求。同时,该项目还可为周边企业提供用热保障,进一步推动绿色清洁能源的有序发展,助力湾区实现“碳达峰”和“碳中和”目标。
(记者 何锡民)
